准备阶段做完了,老板点头了,队伍拉起来了,现状摸清了。接下来干什么?
写文件?
错。接下来是策划——在动笔之前,先把"我们要建一个什么样的体系"想清楚。
我见过太多企业,准备阶段一结束,咨询老师立刻打开电脑,调出一个"ISO9001体系文件模板",把公司名一改,开始填内容。质量方针写"顾客满意、持续改进",质量目标写"产品合格率≥98%",过程清单抄标准条款,风险清单写"设备故障、人员流失"……
三个月后文件交付,厚厚三大本。老板翻了两页说"跟隔壁厂的好像"。
这不是策划,这是填空。
ISO9001:2026 的 5.2(质量方针)、6.2(质量目标)、4.4(过程)、6.1(风险) 合在一起,就是策划阶段的全貌。今天我把这四块拆成你能动手的动作——怎么定方针才不像喊口号、怎么设目标才考得出来、怎么认过程才管得住、怎么想风险才不走过场。
一、质量方针:不是挂墙上的书法作品
1. 方针到底是个啥?
标准说:质量方针要"与组织宗旨相适应""提供制定和评审质量目标的框架""包括满足要求和持续改进的承诺"。
翻译成人话:方针就是老板对质量的态度宣言——我们是什么档次的企业、我们对质量的基本要求是什么、我们要往哪个方向走。
好的方针 | 坏的方针 |
"不让任何已知缺陷流向客户" | "质量第一、顾客至上" |
"用稳定工艺交付每一件合格产品" | "持续改进、追求卓越" |
"安全合规是底线,零事故是目标" | "诚信为本、质量取胜" |
判断标准:把方针念给一个新员工听,他能说出"所以我工作的时候要注意什么"吗? 能→好方针。不能→废话。
2. 制定步骤(不是闭门造车)
步骤 | 谁参与 | 具体动作 | 产出 |
① 战略对齐 | 总经理+高管 | 回顾公司3-5年战略:我们要成为什么样的企业?质量在其中扮演什么角色? | 战略-质量关联说明 |
② 草案起草 | 管代+核心团队 | 基于战略,写3-5句话,每句都要有"行为指向" | 方针草案 |
③ 征求意见 | 各部门+员工代表 | 开座谈会/发问卷:"你觉得这方针跟我们的日常工作有关系吗?" | 反馈记录+修订版 |
④ 定稿发布 | 总经理签发 | 正式发布,全员宣贯(不是发个邮件,是开会讲、现场贴、培训考) | 方针文件+宣贯记录 |
3. 方针的"三个必须有"
必须有 | 为什么 | 反面例子 |
跟业务挂钩 | 方针要反映你这个行业的真实挑战 | 做医疗器械的跟做螺丝钉的用同一个方针→没意义 |
能导出目标 | 看了方针,能自然推导出"那我的目标应该是什么" | 方针说"追求卓越"→目标写"合格率98%"——"卓越"就这? |
有承诺在里头 | 对谁承诺?对客户?对员工?对法规? | 只说"我们要做好"→没说对谁好、好到什么程度 |
纵横视点:
我见过最好的一个方针,来自一家做出口工具的工厂:"每一件出货的产品,都能让客户放心交给他的客户。" 一句话,把"内部质量→客户信任→客户下游"的链条说清了。员工听了说:"哦,我的活不只是给老板干的,是给人家饭碗里装的。"——这就是好方针的力量。
二、质量目标:不是"合格率98%"就完事了
1. 目标设定的常见翻车
翻车类型 | 表现 | 为什么不行 |
拍脑袋型 | "合格率98%""客户满意度90分" | 凭什么98%?去年才95%,凭什么今年就98%?依据呢? |
一刀切型 | 全公司就一个目标"产品合格率" | 采购没有目标?设计没有目标?HR没有目标? |
不可测型 | "提升质量意识""加强过程控制" | 怎么算"提升了"?拿什么数据证明? |
不更新型 | 年初定了,年底才看,中间从不管 | 到第6个月已经不可能达成了,还在等年底"自然失败" |
2. 好目标的SMART+(五个维度+一层分解)
标准要求的六个特征:与方针一致、可测量、考虑适用要求、与产品/服务合格相关、可监视、适时更新。
维度 | 怎么做到 | 示例(冲压车间) |
与方针一致 | 方针说"不让缺陷流出",目标就要围绕"拦截不良" | 出厂合格率≥99.5%(不是"内部合格率"——内部放过了不算) |
可测量 | 有公式、有数据源 | 出厂合格率=出厂合格批次数/总出厂批次数×100% |
考虑适用要求 | 客户要求、法规要求要融入目标 | 客户A要求PPM≤500→目标设≤300(比客户严) |
与合格相关 | 直接影响产品/服务能不能用 | 不是"培训次数≥4次/年"(这是活动量),而是"关键岗位持证率100%" |
可监视 | 能定期跟踪进度 | 每月统计,不是年底一次性算 |
适时更新 | 环境变了,目标跟着调 | 新客户进来要求更高→目标从99.5%调到99.8% |
3. 目标分解:从"公司级"到"岗位级"
层级 | 示例(制造企业) | 责任人 |
公司级 | 客户投诉≤3起/月;出厂合格率≥99.5% | 总经理 |
部门级 | 生产:内部不良率≤1.5%;采购:准时交货率≥95% | 部门主管 |
过程级 | 焊接工序:一次合格率≥98%;检验:漏检率≤0.5% | 班组长/过程所有者 |
岗位级 | 检验员:每批首件检验完成率100%;操作员:SOP遵守率≥95% | 岗位员工 |
顾问提示:
目标分解不是"层层加码"。很多公司把公司目标直接乘个系数往下压——公司要98%,到车间变成99%,到班组变成99.5%。这叫"甩锅式分解"。正确做法是:每个层级的目标对应它能控制的范围。生产部控制不了"客户投诉",但能控制"内部不良率"——那就定内部不良率。客户投诉是销售+品质+生产共同背的。
4. 目标设定步骤
步骤 | 动作 | 输出 |
① 基于方针 | 方针里承诺了什么→目标就要能量化那个承诺 | 目标清单草案 |
② 分解到层 | 公司→部门→过程→岗位 | 目标分解矩阵 |
③ 定测量方法 | 每个目标:怎么算?数据从哪来?谁统计?多久一次? | 测量方法说明 |
④ 定责任人+时限 | 谁对这个目标负责?什么时候达成?里程碑是什么? | 目标责任书 |
⑤ 沟通+发布 | 目标不是锁在文件里,要让每个责任人知道、理解、认同 | 目标沟通记录 |
三、过程识别与策划:别把"过程清单"写成"部门列表"
1. 从准备阶段的"宏观识别"到策划阶段的"精细定义"
准备阶段你已经拉出了过程清单(如果没做,回头看15.1)。策划阶段要做的是:给每个关键过程"建档"——明确输入、输出、顺序、接口、责任人、控制方法、绩效指标。
要素 | 要回答的问题 | 示例(采购过程) |
输入 | 需要什么才能开始? | 物料需求计划、合格供应商清单、采购规范 |
输出 | 干完产出什么? | 采购订单、到货物料、入库记录 |
上游 | 谁提供输入? | 生产部(需求)、技术部(规格) |
下游 | 谁接收输出? | 仓库(收货)、品质(检验)、生产(使用) |
接口规则 | 交接怎么完成? | 需求→采购单审批流;到货→报检单触发检验 |
责任人 | 谁对这个过程负责? | 采购经理 |
控制方法 | 用什么文件/系统管? | 《采购控制程序》+ERP系统 |
绩效指标 | 怎么衡量好不好? | 准时交货率、批次合格率、单价波动幅度 |
2. 过程分类(回顾+深化)
类别 | 在策划阶段要额外做的事 | 常见遗漏 |
管理过程 | 明确"谁决策、谁评审、谁监督" | 管理评审输入不清晰→评审变成读报告 |
核心过程 | 每个子过程都要有控制文件+KPI | 只管"生产"不管"生产前的准备"(如模具调试) |
支持过程 | 明确"支持谁、怎么支持、响应时间" | 设备维修没有响应时限承诺→生产等半天 |

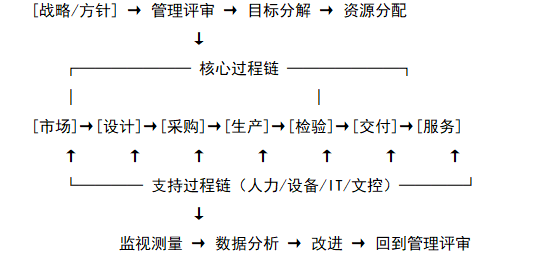

3. 过程相互关系图(不是画着玩的)
纵横视点:
这张图的价值不在于"画得多漂亮",在于标出接口处的责任归属。最容易出现问题的地方,永远是"两个过程之间"——生产说"料不好",采购说"料是按规格买的",技术说"规格没问题"。所以接口处必须写清楚:谁发起、谁接收、什么格式、多长时间内响应、争议怎么升级。
4. 过程控制方法的选择
控制方式 | 适用场景 | 不是所有过程都需要程序文件 |
程序文件 | 跨部门、高风险、复杂过程 | 采购、设计开发、不合格品控制 |
作业指导书 | 现场操作、参数明确 | 焊接参数、检验步骤、设备操作 |
表单/记录 | 需要留证据的简单过程 | 设备点检、来料核对 |
口头/培训 | 低风险、简单、人员稳定 | 办公用品领用、5S日常维护 |
顾问血泪史:
很多咨询公司喜欢"全套文件"——每个过程都写程序文件,每个文件都带"目的、范围、职责、定义、程序、相关文件、记录"七大段。结果企业拿到手一看:200个文件,真正用到的不到30个。我的建议是——控制方法匹配风险等级。高风险写程序文件,中风险写作业指导书,低风险用表单+培训搞定。别为了"看起来完整"而堆文件。
四、风险与机遇识别:策划阶段就要"想后路"
1. 策划阶段的风险识别 vs 运行阶段的风险识别
阶段 | 重点 | 时间维度 |
策划阶段 | 体系能不能建起来?建起来能不能转? | 未来3-12个月 |
运行阶段 | 过程跑着跑着会出什么问题? | 日常持续 |
策划阶段要识别的风险包括:
风险类别 | 具体风险 | 应对措施方向 |
组织环境风险 | 行业竞争加剧→客户压价→质量投入被压缩 | 把质量投入跟降本增效绑定(如减少报废=省钱) |
相关方要求风险 | 大客户新增大数据追溯要求→现有系统不支持 | 提前规划系统升级 |
过程风险 | 关键岗位人员流失→过程失控 | 建立AB角、知识管理 |
产品/服务风险 | 新产品技术不成熟→批量不良 | 小批量验证→FMEA→控制计划 |
体系本身的风险 | 员工抵触→体系空转 | 沟通+培训+激励+领导示范 |
2. 机遇识别(别只盯着威胁)
机遇类型 | 例子 | 怎么抓住 |
市场机遇 | 客户在找有数字化追溯能力的供应商 | 体系里加入追溯要求→拿下客户 |
技术机遇 | AI视觉检测成本下降 | 策划阶段就考虑引入→一步到位 |
合作机遇 | 行业协会推"质量标杆企业"评选 | 体系建好后可参评→品牌加分 |
3. 应对措施怎么"整合到过程中"
标准说:应对措施要整合到质量管理体系过程中。不是另起一份《风险应对计划》就完了,而是:
风险 | 整合方式 | 体现在哪里 |
关键岗位流失 | 招聘+培训+AB角 | 《人力资源控制程序》里加"关键岗位识别+继任计划" |
供应商断供 | 备选供应商开发 | 《采购控制程序》里加"单源物料必须开发备选" |
设备突发故障 | 预测性维护 | 《设备控制程序》里加"关键设备振动监测" |
文件版本混乱 | 文控系统上线 | 《文件控制程序》明确版本管理规则 |
纵横视点:
风险应对措施如果"单独存在",就等于"额外加活"——没人会持续做。但如果嵌进现有流程,就变成了"本来就该做的事"。这就是"整合"的真正含义:不是多一份文件,是让现有文件多一层防护。
五、策划阶段的输出物清单
序号 | 输出物 | 对应标准条款 | 负责人 |
1 | 《质量方针》 | 5.2 | 总经理 |
2 | 《质量目标及分解表》 | 6.2 | 管代+各部门 |
3 | 《过程清单及相互关系图》 | 4.4 | 跨功能团队 |
4 | 《过程控制文件清单》(哪些写程序、哪些写SOP、哪些用表单) | 4.4 | 管代 |
5 | 《风险与机遇清单》+ 应对措施整合方案 | 6.1 | 跨功能团队 |
6 | 《体系范围文件》(从15.1延续) | 4.3 | 管代 |
7 | 《资源需求评估》(人/设备/环境/知识缺口) | 7.1 | 各部门+HR |
六、避坑指南:策划阶段的"五大空转"
坑 | 表现 | 填坑法 |
① 方针"抄模板" | 咨询公司给的模板改个公司名就发布 | 老板自己写(或至少自己改),确保反映真实战略 |
② 目标"拍脑袋" | 去年95%,今年写98%,问为什么答不上来 | 基于历史数据+改进空间+客户要求,算出来 |
③ 过程"抄标准" | 按ISO条款列过程,跟实际业务对不上 | 按价值链列(从订单到收款),不是按条款号列 |
④ 风险"走过场" | 列了10条全是"设备故障""人员流失" | 用SWOT/PESTLE扫一遍,至少加3条新兴风险 |
⑤ 策划与执行"两张皮" | 策划时想得很美,写完后现场根本不是这么干的 | 策划阶段就拉现场人员参与,每个控制方法都要问"现场做得到吗" |
七、审核员会怎么查策划阶段?
审核项 | 审核员看什么 | 你要拿出的 |
5.2 方针 | 方针怎么制定的?员工知道吗?跟目标能对上吗? | 方针文件+宣贯记录+员工访谈 |
6.2 目标 | 目标可测量吗?分解了吗?数据来源是什么? | 目标分解表+统计记录 |
4.4 过程 | 过程识别完整吗?相互关系清楚吗?有控制方法吗? | 过程清单+网络图+文件清单 |
6.1 风险 | 风险识别了什么?应对措施整合到哪了? | 风险清单+应对措施与过程的关联说明 |
7.1 资源 | 策划时评估了资源需求吗?缺口补上了吗? | 资源评估表+采购/招聘记录 |
八、实战案例:某塑胶厂的策划"翻身"
背景: 150人,注塑+组装,客户是家电品牌。之前体系文件是咨询公司写的"通用模板",跟实际业务严重脱节——文件写"每批首件检验",实际是"每天首件一次";文件写"供应商年度评审",实际是"来料合格就续用"。审核时开了8个不符合项。
重新策划(这次自己做):
1. 方针重定: 老板自己写了三句话——"每个产品都经得起拆开看、每个承诺都经得起回头查、每个问题都经得起追问为什么。" 员工说:"这我能懂。"
2. 目标重设: 不抄"合格率98%",而是基于客户投诉数据反推——去年客户投诉主要是"外观划痕"和"装配松动"。所以目标定为:① 外观不良率≤0.5%(从1.2%降下来);② 装配一次合格率≥99%(从97%提升)。每个目标都有数据来源和测量方法。
3. 过程重认: 不按标准条款列,而是按"从接到订单到发货"的实际流程画。发现原来漏了"模具管理"和"色粉配比"两个关键子过程——补上,分别建档。
4. 风险重评: 用FMEA分析了注塑过程的失效模式,发现"模具温度波动"是头号风险(RPN=280)。应对措施直接写进《注塑作业指导书》:每2小时记录模温,超±3℃自动报警。
结果: 重新策划后文件量减少了40%(砍掉了不适用的模板文件),但针对性提升了200%。3个月后内审,不符合项从8个降到2个(还是轻微)。6个月后外审,零严重不符合。
老板说:"以前的文件是'写给审核员看的',现在的是'写给我们自己用的'。"
结语
策划阶段是质量管理体系的"建筑设计图"。你可以赶工期、可以省材料,但图纸错了,盖出来的楼迟早要拆。
好的策划,核心就三句话:
· 方针要真——反映老板的真实态度,不是抄来的口号。
· 目标要硬——能考、能量、能追,不是贴在墙上的愿望。
· 过程要实——按业务流走,不是按条款号凑。
